Rekonstrukce domu s ohledem na zachování přední zdi

Při plánování rozsáhlé rekonstrukce domu je důležité zvážit každý krok, zejména pokud jde o zachování jeho původní charakteristiky. Tento článek se zaměřuje na postupy a úvahy spojené s rekonstrukcí starších staveb, s důrazem na specifické aspekty, jako je zachování původních zdí, řešení vlhkosti a celkové plánování prací.

Příprava a bourací práce

Před zahájením samotné rekonstrukce domu je nezbytné provést důkladnou přípravu. V některých případech se pro nacvičení postupů využívají pomocné stavby, jako jsou kůlny. Tyto objekty se často bouraly s cílem uvolnit prostor pro stavební techniku nebo získat materiál. Bourání kůlny může být zábavnou, ale zároveň náročnou prací, zejména pokud jsou její zdi postaveny z masivního kamene s použitím blátového pojiva.

Pro odstraňování takovýchto konstrukcí se často používá výkonná technika, jako je například kango. Manipulace s těžkým nářadím vyžaduje sílu a zkušenosti. Po dokončení bouracích prací se betonové sokly často ponechávají pro snadnější odstranění těžkou technikou.

Návrh budoucího uspořádání domu s ohledem na zachování původních prvků

Demontáž střechy a krovu

Po získání nezbytných povolení se přistupuje k demontáži střechy. Tato fáze často vyžaduje pomoc rodiny a přátel. Klíčovým prvkem při demontáži střechy je promyšlený technický postup, zvláště pokud jde o štíty, aby se zabránilo pádu cihel na sousední pozemky.

Při postupném odstraňování střešních tašek je důležité dbát na jejich zachování, pokud mají být použity pro budoucí stavby, jako je dílna. Pro bezpečné spouštění tašek se často konstruují speciální "šupny".

Demontáž krovu je další etapou, která může vyžadovat zapojení více lidí a využití lana pro bezpečné spuštění dřevěných konstrukcí.

Vnitřní práce a příprava na rekonstrukci

Před samotnou rekonstrukcí je nutné odstranit veškeré vnitřní vybavení, podlahy, stropy a elektrické rozvody. Tento proces probíhá obvykle v průběhu několika měsíců.

Rozhodnutí, zda se do domu ihned nastěhovat a rekonstruovat postupně, nebo provést rekonstrukci před nastěhováním, je klíčové. Zkušenosti ukazují, že rekonstrukce před nastěhováním umožňuje zajistit kvalitnější a rychlejší výsledek.

Nejčastější problémy starých domů

Starší domy se často potýkají s řadou problémů, mezi které patří:

  • Vlhkost: Způsobena špatnou hydroizolací, poškozenými okapy nebo dlouhodobým nevyužíváním domu.
  • Statické poruchy: Projevují se jako velké praskliny ve zdi nebo naklánějící se stěny. Příčinou může být například zatékání vody pod základy.

Tyto problémy je nutné řešit odstraněním příčiny. Často jsou skryté a projeví se až během demontáže stavby.

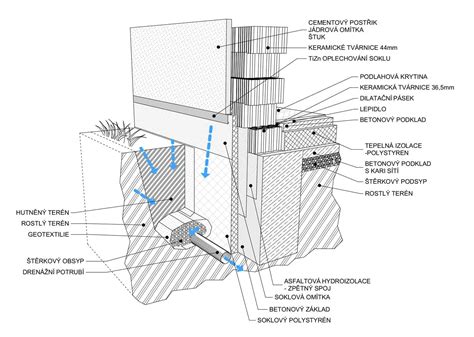

Schéma znázorňující možné příčiny vlhkosti ve zdi

Plánování rekonstrukce

Každá plánovaná přestavba domu by měla být konzultována se zkušeným stavebním inženýrem, ideálně ještě před zahájením jakýchkoliv prací. Inženýr dokáže určit rozsah nezbytných prací a doporučit nejvhodnější řešení.

Důležitou součástí plánování je také zvážení využití prostoru, například moderní využití podkroví. Problémy s vlhkostí lze řešit pomocí drenáží, hydroizolačních nátěrů nebo podříznutím nosných zdí.

Pro zjištění závažnosti prasklin ve zdi se doporučuje nanést sádru a sledovat, zda terče neprasknou. Častým problémem je také zeď mezi původní stavbou a pozdější přístavbou.

Technické aspekty rekonstrukce

Rekonstrukce často zahrnuje:

  • Výměnu rozvodů: Vodovodní trubky, elektroinstalace a topení bývají často zastaralé a vyžadují kompletní výměnu.
  • Zateplení: Nejvíce energie uniká okny a střechou. Doporučuje se zateplení střechy při její výměně a také zateplení podlahy v přízemí.
  • Dispozice: Často dochází k přerozdělování místností podle moderních požadavků na bydlení.

Při výběru materiálů pro příčky se nabízí tradiční cihla, pórobeton (Ytong) nebo sádrokarton, který je vhodný zejména pro dřevostavby a nevyžaduje mokré procesy.

Na kolik vyšla rekonstrukce celého domu?

Řešení vlhkosti zdí

Vlhkost ve zdech starých domů je častým problémem, který je nutné řešit prioritně. Staré domy často nemají kvalitní hydroizolaci, což umožňuje pronikání vlhkosti.

Problémy se mohou objevit i po rekonstrukci, pokud se dům lépe utěsní a odizoluje. Voda pak nemá kudy unikat a může se hromadit ve zdech, což vede ke zvýšení vzdušné vlhkosti a vzniku plísní.

Postup řešení vlhkosti:

  1. Zastavení přísunu nové vody: Zajištění nepromokavosti střechy a fasády.
  2. Řešení vzlínající vody: Zajištění hydroizolace základů.
  3. Řešení průsakové vody: Provedení svislé hydroizolace u zdí přiléhajících k zemině.
  4. Odstranění solí z omítek: Staré omítky je vhodné odstranit a vyškrábat spáry mezi cihlami.
  5. Zajištění větrání: Dobré větrání zrychluje proces vysychání zdí.

Ideální je nanášet nové omítky na již vyschlou zeď. Tento proces může trvat i dva roky.

Konzultace a profesionální pomoc

Stanovení ceny rekonstrukce vyžaduje konzultaci s klientem a důkladné prohlédnutí nemovitosti. Spolupráce s odborníky, jako jsou architekti a stavební firmy, může ušetřit čas i peníze.

Profesionálové dokáží poradit s vedením nových potrubí, výběrem oken a dveří, rekonstrukcí nerovných stěn a řešením problémů spojených se starými umakartovými jádry.

tags: #rekonstrukce #domu #necham #jen #predni #zed
