Kolaudační rozhodnutí a jeho souvislost s katastrem nemovitostí

Zápisem do katastru nemovitostí se rozumí zápis věcných práv, práv ujednaných jako věcná, nájmu a pachtu. Zápis nové stavby, dělení pozemků nebo zápis věcných břemen do katastru nemovitostí vyžaduje různé podklady. Základními dokumenty jsou zejména geometrický plán, příslušné žádosti nebo návrhy na vklad a další listiny prokazující právní skutečnosti.

Proces vkladu do katastru nemovitostí

Návrh na zahájení řízení o povolení vkladu do katastru nemovitostí se podává výhradně na stanoveném formuláři, který obsahuje náležitosti definované v § 14 odst. 1 příslušného zákona. Účastníkem vkladového řízení je ten, jehož právo vzniká, mění se nebo rozšiřuje, a také ten, jehož právo zaniká, mění se nebo omezuje.

Označení účastníků řízení

  • Fyzické osoby se označují jménem, popřípadě jmény, a příjmením, adresou místa trvalého pobytu (nebo adresou bydliště v cizině u cizozemců), rodným číslem (nebo datem narození, pokud rodné číslo není přiděleno). Pokud jsou navrhovateli, uvádí se i číslo elektronicky čitelného identifikačního dokladu, pokud jim je vydáván.
  • Právnické osoby se označují názvem, sídlem a identifikačním číslem, pokud je jim přiděleno.

Správní poplatky

Osvobození od správního poplatku je stanoveno v § 8 zákona č. 634/2004 Sb. Pokud navrhovatel, který je osvobozen od poplatku, podá návrh na zahájení řízení o povolení vkladu, katastrální úřad nevyžaduje zaplacení od druhého účastníka řízení, neboť poplatek je povinen zaplatit ten, kdo návrh podává.

Správní poplatek lze uhradit platební kartou nebo v hotovosti na příslušném katastrálním pracovišti, případně bezhotovostně na zvláštní účet státního rozpočtu zřízený u příslušného katastrálního úřadu. Při osobním podání návrhu na vklad získá klient platební údaje přímo v podatelně. Při podání prostřednictvím poštovního přepravce nebo datové schránky mu budou platební údaje zaslány po zaevidování návrhu.

grafické znázornění toku procesu podání návrhu na vklad do katastru nemovitostí

Vyrozumění a poznámka spornosti

V případě, že byl vklad povolen a proveden, katastrální úřad zašle účastníkům řízení vyrozumění o provedeném zápisu. Poznámku spornosti zápisu katastrální úřad zapíše na žádost osoby, jejíž věcné právo je dotčeno, pokud tato osoba prokáže, že své právo uplatnila u soudu. Dále se tak děje na základě oznámení soudu o podané žalobě nebo na základě doloženého návrhu žalobce, pokud žalobce podal žalobu o určení neplatnosti, zdánlivosti nebo zrušení právního jednání, na jehož základě má být právo zapsáno do katastru.

Pokud do 2 měsíců od doručení žádosti o zápis poznámky spornosti není doloženo, že ve věci byla podána žaloba u soudu, katastrální úřad tuto poznámku vymaže.

Zápis změn a nových staveb do katastru nemovitostí

Vlastníci a jiní oprávnění jsou povinni ohlásit katastrálnímu úřadu změny údajů katastru týkající se jejich nemovitostí do 30 dnů ode dne jejich vzniku a předložit listinu, která změnu dokládá (§ 37 odst. 1 písm. a) zákona č. 254/2019 Sb.). Ohlášení změn je třeba doložit listinou, která změnu prokazuje (např. geometrický plán, žádost o vklad nebo ohlášení změny).

Zápis nové stavby

Pro zápis nové stavby (dokončené i rozestavěné) do katastru nemovitostí, stejně jako pro další změny, jako jsou dělení pozemků nebo zápis věcných břemen, jsou potřeba různé podklady. Mezi ně patří zejména geometrický plán, příslušné žádosti nebo návrhy na vklad a další listiny prokazující právní skutečnosti.

Doklady pro zápis dokončené stavby

Pokud zapisujete dokončenou stavbu po kolaudaci, budete potřebovat:

  • Geometrický plán (například pro vyznačení budovy, pokud již nebyla zapsána jako rozestavěná, nebo pro vyznačení změny obvodu budovy).
  • Doklad o oprávnění užívat stavbu podle nového stavebního zákona (č. 283/2021 Sb.). Povaha tohoto dokladu se liší podle typu stavby:
    • Pro stavby podléhající závěrečné kontrolní prohlídce (§ 191 NSZ) je to typicky doklad o jejím pozitivním výsledku (např. záznam ve stavebním deníku, protokol).
    • Pro stavby vyžadující kolaudační rozhodnutí (např. vyhrazené stavby podle § 193 NSZ) je tímto dokladem pravomocné kolaudační rozhodnutí.
    • Pro jednodušší stavby povolené podle NSZ, které nepodléhají ani závěrečné prohlídce, ani kolaudaci, může stačit povolení záměru s dokumentací skutečného provedení stavby nebo čestné prohlášení vlastníka o dokončení stavby v souladu s povolením a její způsobilosti k užívání. Doporučuje se vždy ověřit konkrétní požadavek na příslušném katastrálním úřadě.
  • Doklad prokazující vlastnické právo ke stavbě (obvykle vyplývá z vlastnictví pozemku a povolení stavby; pokud je vlastník stavby odlišný od vlastníka pozemku, pak se předkládají další relevantní dokumenty).

Doklady pro zápis rozestavěné stavby

Pokud chcete zapsat rozestavěnou stavbu, budete potřebovat:

  • Geometrický plán pro vyznačení rozestavěné budovy.
  • Čestné prohlášení vlastníka o tom, že se jedná o rozestavěnou stavbu (s úředně ověřeným podpisem).
  • Pravomocné povolení záměru podle § 180 a násl. nového stavebního zákona (č. 283/2021 Sb.).

Vlastník nově zapsané stavby

Podle § 5 odst. 6 katastrálního zákona se jako vlastník nově evidované budovy zapisuje vlastník pozemku, na kterém je stavba postavena, nebo stavebník, pokud prokáže, že stavbu provedl.

Změna údajů v katastru po dokončení stavby

Pokud byla stavba zapsána jako rozestavěná a nyní je dokončena, je nutné provést změnu zápisu v katastru. Budete potřebovat:

  • Geometrický plán (pokud se mění vnější obvod budovy oproti stavu zapsanému při rozestavěnosti; jinak není potřeba).
  • Doklad o oprávnění užívat stavbu podle nového stavebního zákona (č. 283/2021 Sb.) - může jít o doklad o závěrečné prohlídce, kolaudační rozhodnutí pro specifické stavby, nebo jiné podklady dle NSZ a typu stavby.
  • Ohlášení změny údajů katastru nemovitostí (formulář ČÚZK), ke kterému přiložíte výše uvedené listiny.

Kolaudace stavby a její význam

Kolaudace je rozhodnutí stavebního úřadu, že je možné stavbu užívat k danému účelu (například k bydlení). Ze zákona je kolaudace stavby povinná pro většinu staveb, ať už jde o rodinný dům, přístavbu, garáž, nebo průmyslovou halu. Podle nového stavebního zákona č. 283/2021 Sb. je zavedeno pouze kolaudační rozhodnutí, které nahrazuje dřívější kolaudační souhlas a kolaudační rozhodnutí.

Kdy je nutná kolaudace?

Kolaudace je povinná, pokud stavba splňuje dvě kritéria: typ stavby a určité vlastnosti.

  • Typ stavby podléhající kolaudaci:
    • Všechny stavby, které vyžadují povolení.
    • Stavby bez nutnosti stavebního povolení (kůlna, zahradní domek, rozvod tepla), pokud splňují určité vlastnosti.
    • Stavby s povinností ohlášení (chatka), pokud splňují určité vlastnosti.
    • Stavby podle zvláštních předpisů (škola, nemocnice), které jsou vždy předmětem kolaudace.
  • Vlastnosti stavby vyžadující povinnou kolaudaci:
    • Stavby veřejné infrastruktury (silnice, rozvody plynu, vody).
    • Stavby, jejichž vlastnosti budoucí uživatel nemůže ovlivnit (průmyslové stavby, bytové komplexy).
    • Stavby, u kterých stavební úřad nařídil zkušební provoz.
    • Stavby, které jsou kulturní památkou.

Proces kolaudace

Proces kolaudace zahrnuje:

  1. Žádost o kolaudační rozhodnutí: Podává se na příslušný stavební úřad, ideálně přes Portál stavebníka.
  2. Závěrečná kontrolní prohlídka: Úřad stanoví termín závěrečné kontrolní prohlídky do 30 dnů od podání kompletní žádosti a oznámí jej minimálně 10 dnů předem.
  3. Vydání kolaudačního rozhodnutí: Pokud prohlídka dopadne bez závad, úřad vydá rozhodnutí do 15 dnů od jejího provedení. V případě přiložení odborného posudku autorizovaného inspektora může úřad upustit od prohlídky a vydat rozhodnutí do 15 dnů od podání žádosti.

Součástí kolaudačního procesu je závěrečná kontrolní prohlídka, při které kolaudační komise zjišťuje, zda byla stavba realizována podle projektové dokumentace a zda byly dodrženy podmínky územního plánu a stavebního povolení.

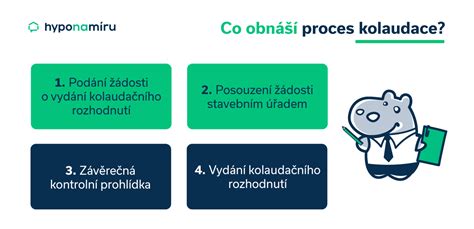

schéma procesu kolaudace stavby od podání žádosti po vydání rozhodnutí

Kolaudace po rekonstrukci a bytů

Při rekonstrukci, která vyžadovala stavební povolení, je na jejím konci také nutná kolaudace. Postup je podobný jako při stavbě nového objektu. U bytů platí, že kolaudace by měla proběhnout ještě před nastěhováním obyvatel. Pokud však došlo k zásadním stavebním úpravám bytu s potřebou stavebního povolení (např. přesun kuchyně, bourání nosné příčky), je po dokončení úprav nutná kolaudace.

Kolaudace garáže a studny

Přistavovaná garáž podléhá kolaudaci za stejných podmínek jako jiné stavby. U drobné stavby splňující zákonná kritéria kolaudace není nutná. Stavba studny vyžaduje po dokončení povolení k odběru podzemní vody a kolaudaci studny, přičemž rozhodnutí vydává odbor životního prostředí místně příslušného úřadu.

Náklady a změny v kolaudaci

Samotné vyřízení kolaudace je zdarma, nicméně poplatky mohou vzniknout při získávání potřebných dokumentů, jako jsou revizní zprávy, nebo při zápisu do katastru nemovitostí. Celkové náklady se mohou lišit v závislosti na konkrétní situaci.

Od 1. července 2024 platí nový stavební zákon č. 283/2021 Sb., který sjednotil proces kolaudace. Novostavby rodinných domů se opět povinně kolaudují. Žádosti se podávají digitálně přes Portál stavebníka. V roce 2026 se pravidla kolaudace nemění, pouze se posiluje online průběh celého procesu.

Možnost urychlení kolaudace

Proces kolaudace lze urychlit přiložením odborného posudku autorizovaného inspektora o ověření souladu skutečného provedení stavby s povolením a její způsobilosti k užívání. V takovém případě není nutné provádět závěrečnou prohlídku.

Přestupky související s kolaudací

Užívání stavby bez kolaudačního rozhodnutí, užívání nedokončené stavby v rozporu s § 230 odst. 3 stavebního zákona, nebo užívání jednoduché stavby bez kolaudačního rozhodnutí podle § 230 stavebního zákona, jsou přestupky. Za tyto přestupky lze uložit pokutu.

Kdy potřebujete stavební povolení? Nový stavební zákon to mění!
