Projekt osazení rodinného domu na pozemek: Průvodce procesem a dokumentací

Stavba rodinného domu je pro mnohé splněným snem a životním milníkem. Tento proces je však náročný nejen z finančního, ale i z povolovacího hlediska. Jedním z klíčových kroků, který předchází samotnému stavebnímu řízení, je zajištění potřebných podkladů a formalit, jejichž výsledkem je povolení stavby příslušnými úřady. Důležitou součástí přípravy je projekt osazení domu na pozemek, který musí respektovat územní rozhodnutí a dodržovat stanovené odstupy od sousedních pozemků a staveb.

Základní předpoklady pro výstavbu rodinného domu

Než se pustíte do samotného plánování domu, je nezbytné ověřit si vhodnost pozemku z hlediska územního plánu obce. Obec má pravomoc regulovat stavební činnost s ohledem na zastavěnost území a své územní plánování. Je proto nutné zjistit aktuální znění územního plánu obce a ověřit, zda je váš pozemek evidován jako zastavitelná plocha s vhodným způsobem využití. Územní plán, který je nejčastěji zveřejňován na webových stránkách obce, může také obsahovat specifické místní regulativy ovlivňující podobu stavby, jako je například maximální výška stavby nebo její umístění v rámci typového charakteru lokality.

Pokud je váš pozemek veden v územním plánu jako zastavitelná plocha pro bydlení, můžete přistoupit k podání žádosti o povolení záměru. V opačném případě je nutné se obrátit na zastupitelstvo obce s podnětem na změnu územního plánu. Tento proces, ačkoliv může být časově i finančně náročný, může být motivován například vaší ochotou podílet se na nákladech spojených se změnou.

Další požadavky na umístění stavby a její podobu vyplývají z příslušných vyhlášek, které stanovují například požadavky na odstupy mezi stavbami.

Schematické znázornění územního plánu obce s vyznačenými zastavitelnými plochami.

Projektová dokumentace: Od studie po realizaci

Pro výstavbu rodinného domu je zpravidla vyžadována projektová dokumentace, kterou si musí stavebník zajistit. Tato dokumentace je souborem schémat a výkresů s textovou částí, která slouží pro potřeby povolení záměru. Projektovou dokumentaci zpracovává projektant, který odpovídá za její obsah a zajišťuje její soulad s územním plánem obce a příslušnými vyhláškami. Projektová dokumentace musí respektovat požadavky na umístění stavby, technické požadavky pro její řádné užívání, včetně ochrany zdraví a životního prostředí, bezpečnosti a světelné výšky místností.

Stupně projektové dokumentace

Projektová dokumentace se dělí do několika stupňů, které se liší svou podrobností a účelem:

  • Studie stavby: Jedná se o základní dokumentaci pro vaše potřeby, která se dá přirovnat k pracovním skicám. Pomáhá při hledání nejvhodnějšího rozmístění příček, nábytku a zařízení.
  • Dokumentace pro územní rozhodnutí (DUR): Tato dokumentace je zpracována ve větších měřítcích a je zaměřena na umístění stavby na pozemku, rozměrové a hmotové poměry budovy, vliv na okolní stavby, požární bezpečnost a ochranu před negativními vlivy. Slouží ke stanovení splnění podmínek daného území a k vydání územního rozhodnutí nebo územního souhlasu s umístěním stavby.
  • Dokumentace pro stavební povolení (DSP): Tato dokumentace je mnohem podrobnější a týká se tvaru budovy, statiky, konstrukcí, všech technických zařízení, elektroinstalací, požární bezpečnosti, ochrany obyvatel proti účinkům radonu a tepelného řešení stavby. Je vypracována tak, aby podle ní bylo možné stavbu postavit. Rozesílá se před zahájením stavebního řízení dotčeným orgánům státní správy a správcům inženýrských sítí.
  • Dokumentace pro ohlášení stavby nebo jednostupňová dokumentace: Tyto typy dokumentace mohou nahradit DSP. Technicky se mezi nimi a DSP liší minimálně, jde především o způsob povolení stavby stavebním úřadem.
  • Realizační dokumentace (DPS): Tato dokumentace se vypracovává po nabytí právní moci stavebního povolení. Obsahuje výkresy v menších měřítkách a především detaily problematických částí stavby.
  • Dokumentace skutečného provedení stavby: Tato dokumentace se předkládá společně s žádostí o povolení užívání stavby (kolaudaci) a zachycuje všechny změny, které během výstavby vznikly.

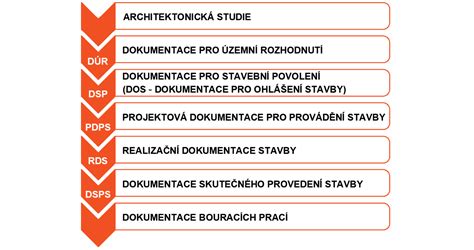

Infografika znázorňující jednotlivé stupně projektové dokumentace a jejich průběh.

Projekt osazení domu na pozemek

Projekt osazení domu na pozemek je nezbytným dokumentem, který musíte předložit před podáním žádosti o stavební povolení. Tento projekt vždy respektuje příslušné územní rozhodnutí pro daný stavební pozemek a stanovuje odstupy od sousedních pozemků a objektů. Řeší také výškové umístění stavby, tzv. nulu, což je podlaha domu.

Projekt osazení domu na pozemek typicky obsahuje:

  • Technickou zprávu
  • Zásady organizace výstavby na daném pozemku
  • Situaci širších vztahů
  • Koordinační situaci v měřítku 1:200 se zakreslením objektů, přípojek na sítě a přístupové komunikace
  • Výkres požárně nebezpečných prostor

Pro zpracování projektu osazení domu na pozemek jsou zapotřebí následující podklady:

  • Zaměření pozemku - výškopis a polohopis
  • Informace o ochranných pásmech (včetně podmínek jejich správců)
  • Územní plán dané lokality - regulativy
  • Místa připojení na inženýrské sítě
  • Výsledek měření radonu
  • Představa o umístění domu na pozemku
  • Poloha domů na sousedních pozemcích
  • Způsob likvidace dešťové vody
  • Vedení všech inženýrských sítí: vodovod, kanalizace (splašková, dešťová), elektro, O2, plyn, elektronické kabely

Pokud některé z těchto podkladů nemáte, je možné zajistit jejich dodání nebo se poradit, jak je získat. Přesný seznam dotčených správců sítí a dalších nutných podkladů upřesní příslušný stavební úřad.

Stavební řízení a povolení

Po zpracování projektové dokumentace následuje proces stavebního řízení. Úřad má na vydání stavebního povolení 30 dní, v závažných případech déle. Úředník především kontroluje splnění všech podmínek a stanovisek dotčených orgánů státní správy (DOSS), podmínek územního plánu, vyhlášek a norem. Před vydáním rozhodnutí je oznámení o zahájení stavebního řízení rozesláno všem účastníkům řízení, kteří mají patnáctidenní lhůtu pro uplatnění námitek.

Pokud nikdo neuplatní námitky, stavební úřad potvrdí povolení nabytím právní moci. V případě námitek rozhodne stavební úřad dle zákona, nebo postoupí rozhodnutí krajskému úřadu.

Ve stavebním povolení jsou uvedeny údaje o stavebníkovi, shrnutí podmínek DOSS a stavebního úřadu, termíny zahájení a předpokládaného dokončení stavby. Stavbu je nutné zahájit do dvou let po vydání stavebního povolení, jinak propadne.

Kolaudace a užívání stavby

Po dokončení výstavby musíte zažádat o povolení k užívání stavby (kolaudaci), minimálně jeden měsíc předem. K žádosti přikládáte všechny doklady požadované v povolení, včetně kontrolního měření koncentrace radonu, dokladu o uložení odpadu, revizí plynu a elektroinstalací, zkoušek těsností vodovodu a kanalizace, geodetického zaměření objektu, potvrzení o pořízení a kontrole hasicího přístroje a případných prohlášení technického dozoru.

Po prohlídce stavby úředníkem je vydán souhlas s užíváním a stavbě je přiděleno popisné číslo.

Další související dokumentace

V průběhu výstavby a po ní se můžete setkat i s dalšími typy dokumentace, jako je pasport stavby, který slouží k evidenci skutečného provedení stavby, nebo energetický štítek budovy, který hodnotí energetickou náročnost domu a je platný 10 let.

Cena za vypracování projektu až do fáze stavebního povolení a územního rozhodnutí se může pohybovat od 60 000 Kč do 200 000 Kč, v závislosti na rozsahu prací.
