Instalace elektrické přípojky na pozemek: Průvodce krok za krokem
Připojení k elektrické síti je nezbytným krokem při výstavbě nového domu, chaty či garáže. Tento proces zahrnuje několik fází, od podání žádosti u distributora elektřiny až po finální instalaci elektroměru. Porozumění rolím dodavatele a distributora, stejně jako jednotlivým krokům celého procesu, vám pomůže zorientovat se v problematice a zajistit bezproblémové zřízení elektrické přípojky.
Dodavatel vs. Distributor: Kdo je kdo?
Při zřizování elektrické přípojky je důležité rozlišovat mezi dodavatelem a distributorem energií. Každý z nich má svou specifickou roli:
- Dodavatel: Je obchodníkem s energiemi. Nakupuje a prodává elektřinu koncovým zákazníkům a může nabízet i další služby. Dodavatele si můžete vybrat sami nezávisle na vaší lokalitě. Příkladem takového dodavatele může být E.ON Energie.
- Distributor: Zodpovídá za fyzickou distribuci energií k vašemu odběrnému místu. Vlastní a spravuje elektrickou síť, včetně sloupů, vedení a transformátorů. Distributor elektřinu ani plyn nekupuje ani neprodává a nelze si ho vybrat - spadá pod něj vaše lokalita dle adresy.
Smlouva o dodávce energií se správně nazývá "Smlouva o sdružených službách dodávky elektřiny nebo plynu" a uzavírá se s dodavatelem. Naopak "Smlouvu o připojení" si sjednáváte se svým distributorem, který zajistí dopravu energií do vašeho odběrného místa.
Proces žádosti o připojení a uzavření smluv
Proces zřízení elektrické přípojky začíná podáním žádosti o připojení k distribuční síti u příslušného distributora. V České republice působí tři hlavní distributoři: PREdistribuce (pro Prahu) a ČEZ Distribuce (pro zbytek republiky).
Kroky pro zřízení přípojky:
- Podání žádosti o připojení: Žádost se podává u distributora elektřiny ve vaší lokalitě. K žádosti je obvykle nutné připojit situační plánek s vyznačením polohy objektu a vyplnit údaje o odběrném místě, jako je velikost jističe, počet fází, druh odběru a vybavení konkrétními elektrickými spotřebiči. Pokud si nejste jisti, poraďte se s elektrikářem nebo projektantem.
- Podpis Smlouvy o připojení: Po podání žádosti vám distributor do 30 pracovních dnů zašle návrh Smlouvy o připojení. Tento dokument obsahuje všechny požadavky, termín připojení a náklady. Po jejím podpisu a uhrazení zálohy následuje fáze čekání.
- Úhrada podílu na oprávněných nákladech: Distributor určí výši podílu na oprávněných nákladech, který je nutné uhradit. U jednofázového jističe činí 320 Kč za ampér, u třífázového 800 Kč za ampér.
- Příprava odběrného místa: Ve spolupráci s vaším elektrikářem připravíte odběrné místo dle požadavků uvedených ve Smlouvě o připojení. Typicky se na hranici pozemku umisťuje rozvaděč s elektroměrem.
- Realizace napájecího vedení: Souběžně s realizací elektrické přípojky můžete realizovat napájecí vedení. Kontaktujte projektanta nebo elektrikáře, který navrhne řešení a napojení vašeho odběru z přípojkové skříně. Součástí musí být i elektroměrový rozvaděč.
- Revize: Po dokončení napájecího vedení je nutné zajistit revizi od revizního technika, který vystaví revizní zprávu.
- Uzavření smlouvy s dodavatelem: Po vybudování elektrické přípojky distributorem a provedení revizí uzavřete smlouvu o dodávce elektřiny s vybraným dodavatelem.
- Připojení elektroměru: Distributor po splnění všech podmínek namontuje elektroměr a připojí vaši přípojku k distribuční síti.

Typy připojení a časový harmonogram
Doba potřebná k připojení se liší v závislosti na situaci:
- Nové připojení (bez předchozího elektroměru): Celý proces může trvat 1,5 až 1,5 roku.
- Připojení s již existujícím elektroměrem: Proces obvykle trvá 1 až 3 měsíce.
Je důležité počítat s tím, že distributor má ze zákona až 30 dní na vyjádření k žádosti o připojení.
Existují dva hlavní typy připojení:
- Trvalé připojení: Sjednává se na dobu neurčitou. Distributor zpravidla zajišťuje i vybudování elektrické přípojky. Tuto variantu volí drtivá většina zákazníků.
- Krátkodobé připojení: Sjednává se na dobu určitou (maximálně 12 měsíců) a je určeno například pro stavební účely. Vybudování elektrické přípojky si v tomto případě zajišťujete a platíte sami.
Náklady a financování
Cena elektrické přípojky a to, kdo za ni platí, se liší:
- V zastavěném území (město, obec): Přípojku financuje distributor elektřiny. Zákazník obvykle neplatí za samotnou přípojku, ale musí počítat s poplatkem za jistič.
- Mimo zastavěné území: Pokud je přípojka delší než 50 metrů, náklady jdou z kapsy zákazníka.
Poplatek za jistič se odvíjí od rezervovaného příkonu. Pro 3-fázový 25 A jistič, běžný v rodinných domech, činí náklady na připojení s materiálem, montáží, projektem a revizí přibližně 22 000 Kč. Cena projektu elektrické přípojky začíná na cca 2000 Kč.

Technické požadavky a příprava odběrného místa
Informace o tom, jak přesně připravit odběrné místo, naleznete ve Smlouvě o připojení s distributorem.
U trvalého připojení se práce dělí:
- Distributor: Připraví přípojný bod (sloup) a přípojkovou skříň s pojistkami. Hradí náklady na vybudování přípojky a vystaví revizní zprávu pro přípojkovou skříň.
- Zákazník: Musí zajistit kabel HDV (hlavní domovní vedení) pro propojení přípojkové skříně a elektroměrového rozvaděče, a také samotný elektroměrový rozvaděč dle distribuční sazby. Dále zaplatí za revizní zprávu k rozvaděči a poplatek za požadovaný příkon.
U krátkodobého připojení: Distributor poskytne pouze elektroměr. Rozvaděč si zajišťuje zákazník.
Umístění rozvaděče:
- Rozvaděč by měl být na přístupném místě.
- U nového domu ho umístěte tak, aby technik nemusel vstupovat na soukromý pozemek.
- V bytových domech bývá v nezamčené části společných prostor.
- Přesné pokyny najdete ve Smlouvě o připojení.
Revizní zpráva: Požádejte revizního technika, jakmile je odběrné místo připravené pro připojení. U distributora EG.D lze získat Výpis z revizní zprávy.

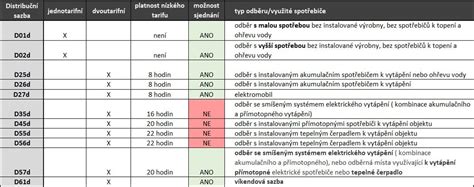

Distribuční sazby
Distribuční sazba ovlivňuje cenu za elektřinu a dělí se na jednotarifní a dvoutarifní. Určuje se podle způsobu využití elektřiny:
Pro domácnosti:
- D01d: Pro malou spotřebu (stavby, garáže, chaty).
- D02d: Pro běžnou spotřebu (byty, rodinné domy bez přímotopů).
- D25d: 8 hodin nízkého tarifu denně pro ohřev vody bojlerem.
- D26d: 8 hodin nízkého tarifu denně pro akumulační spotřebiče nebo s bojlerem s vyšší spotřebou.
- D27d: 8 hodin nízkého tarifu denně (noc 18:00-8:00) pro dobíjecí stanice a elektromobily.
- D57d: 20 hodin nízkého tarifu denně pro přímotopy (elektrokotel, podlahové vytápění, klimatizace, tepelné čerpadlo).
- D61d: Nízký tarif během víkendů (pátek 12:00-neděle 22:00) pro chaty a rekreační objekty s víkendovým využitím.
Pro podnikatele:
- C01d: Pro malou spotřebu (stavby, sklady).
- C02d: Pro běžnou spotřebu v kancelářích, výrobních objektech.
- C03d: Pro vysokou spotřebu bez přímotopů a akumulačních spotřebičů.
- C25d: 8 hodin nízkého tarifu denně pro ohřev vody bojlerem.
- C26d: 8 hodin nízkého tarifu denně pro akumulační spotřebiče nebo s bojlerem s vyšší spotřebou.
- C27d: 8 hodin nízkého tarifu denně (noc 18:00-8:00) pro dobíjecí stanice a elektromobily.

Velikost jističe
Velikost jističe určuje elektrikář na základě plánovaných spotřebičů, způsobu vytápění a celkové energetické náročnosti objektu. Pro většinu rodinných domů stačí jistič 3x25 A. Pro menší byty s plynovým vytápěním a běžnými spotřebiči může stačit jistič 1x25A.
Hlavní domovní vedení (HDV)
HDV je elektrické vedení od přípojkové skříně až k elektroměru. Patří vám, ale v přípojkové skříni ho může odpojit nebo připojit pouze pracovník distributora. Dokud není HDV připojené, nemůže distributor namontovat elektroměr.
Pokud váš distributor je EG.D, připojení HDV za vás zařídí na základě žádosti v rámci žádosti o nové připojení.
Specifické situace a řešení
Stavební elektřina: Pro stavební práce lze zažádat o krátkodobé připojení. Vhodný je elektroměrový rozvaděč osazený zásuvkami.
Sloup elektrického vedení na pozemku: Pokud vám na pozemku vadí sloup elektrického vedení, je nejlepším řešením dohoda s vlastníkem vedení o jeho přeložce, případně sdílení nákladů.
Novostavba domu: Při stavbě domu je vhodné se poradit s elektrikářem nebo stavařem ohledně řešení odběru elektřiny na stavbě, včetně tzv. staveništní přípojky.
Rekonstrukce starší přípojky: Staré přípojky mohou být nebezpečné kvůli opotřebovaným svorkám a izolaci. Při zásahu do přípojky je nutné ji zrekonstruovat dle platných norem.
